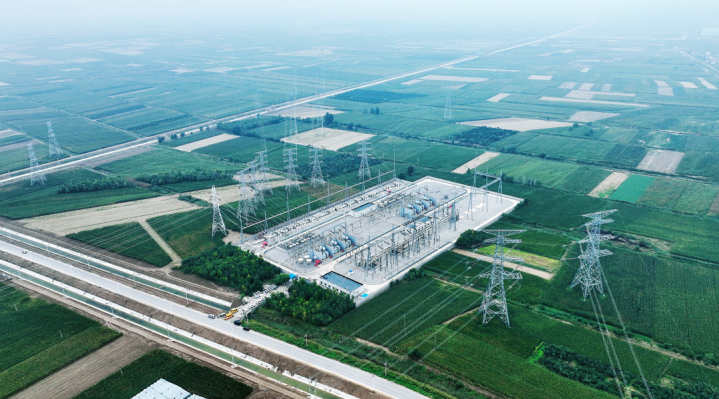

大河之洲“风光”扮靓东滨灯光。2025年9月29日,历经1年多克难奋进,东营富国-裕民220千伏线路工程顺利竣工投产,一条能源跨区域调配的“绿色动脉”,横亘东营、滨州的“外电输送”能源大通道屿科配资,应运而生,工程将黄河入海口的风电、光伏发电等“打捆”输送到东滨大地,在齐鲁大地绘就一幅高质量发展的电网建设新画卷。

工程于2024年5月28日开工建设,新建线路长度27.8公里,改造华能河口风电场、学堂站到裕民站线路1.4公里,富国站扩建出线间隔1个。建设伊始,国网东营供电公司建设部、项目管理中心以“建一项工程,立一座丰碑”的工作理念,深入推进基建“六精四化”扎根落地,高质量、高标准、高效率建设富国~裕民线路工程,工程在安全、质量、进度等各方面取得实效。
严举措、重现场,基建安全“向稳而进”。深入开展“抓责任、精管理、固基础”安全主题活动屿科配资,源头压降风险10项,纵深推进“三全”主动式检查28次,践行“有感管理者”理念,守牢“直线管理者”安全生产第一道防线。高效开展“反三违”“除五害”活动,全覆盖开展“面试+实操”过关式考核,培育更多现场“明白人”,切实筑牢安全保障。严格执行作业风险两级放行管控机制,有力保障三级风险平稳销号,筑牢电网建设“大安全”防线。
守匠心、铸精品,建设质量“向高而攀”。坚持“策划先行、样板引路、过程控制、一次成优”的理念,紧扣质量这一核心要素,加强质量交流互鉴。严格“五必检六必验”质量强制措施,加强关键工序管理。严格标准工艺落地实施,开展标准工艺现场实地培训,强化乙供材料进场把关,确保工程质量经得起时间的“检验”。

扛责任、强攻坚,建设质效“向精而追”。压实民事协调责任,奏响“奋进担当”的基建强音,成立由公司分管领导为组长的协调专班,组织召开民事协调专题会议11次,协调解决民事问题,健全完善“日管控、周通报、月考核”进度评价考核机制,按月分解下达工程进度计划,压紧压实施工单位主体责任、县区公司属地责任,确保里程碑计划刚性执行,以精准管控确保务期必成。
勇争先、创示范,创新实践“向新而变”。绿水青山就是金山银山。该公司坚持践行“两山”理念,在工程建设中加强生态环境保护,构建多维度保障体系,让铁塔银线与绿水青山和谐共生。积极应用e基建2.0系统,全面采用节能导线、节能金具、高强钢杆塔等基建新技术,探索采用“会说话”的基建警报器、开展植被恢复复种;泥浆集中外运、基础绿色防护,不断提升绿色建造水平,工程入围省政府环水保示范工程、省公司精品工程储备项目。
铸根魂、聚合力,党建融合“向实而行”。紧盯工程重要节点,组建临时党支部,成立党员突击队,追光逐电,始终将党旗插在建设第一线,充分用好“义和庄革命基地”等周边红色资源,开展结对共建,一盘棋、一家人、一条心、一股劲,提升队伍凝聚力、战斗力,展现基建队伍风采,擦亮卓越山东电力品牌。

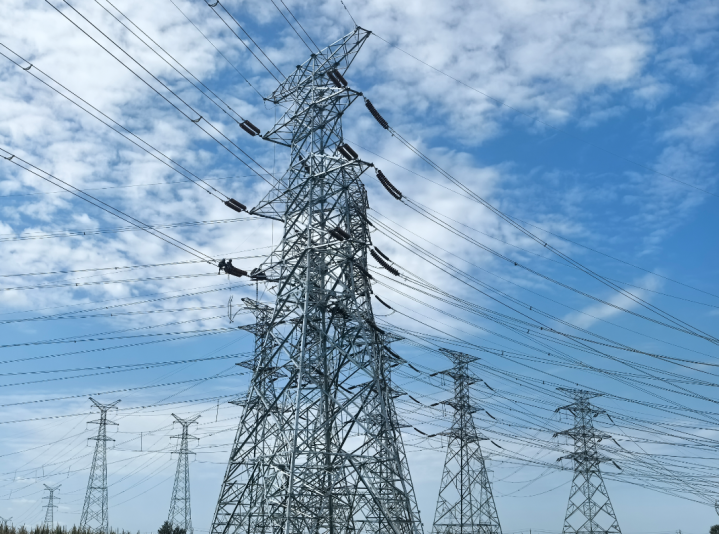

一座座铁塔与一条条银线纵横交织屿科配资,在鲁北大地上构建起一张坚强电网,为美好生活充电、为美丽中国赋能!东营富国-裕民220千伏线路工程的投运,将改善东营黄河北电网网架结构,既打通了内部供电“最后一公里”,又串联起外送通道“主动脉”,将有力支撑鲁北新能源基地光伏、风电、储能项目绿色能源外送,加速东营能源绿色转型,更好服务东营高质量发展。(大众新闻记者杨珣通讯员钱芳周庆发)
